12月4日晚, 国家能源集团长源电力 股份有限公司(以下简称“长源电力”)密集发布公告,其中披露三条光伏项目调整方案,涉及汉川、荆门两地三大基地的建设容量及投资规模优化,成为近期新能源行业响应政策调整的典型案例。

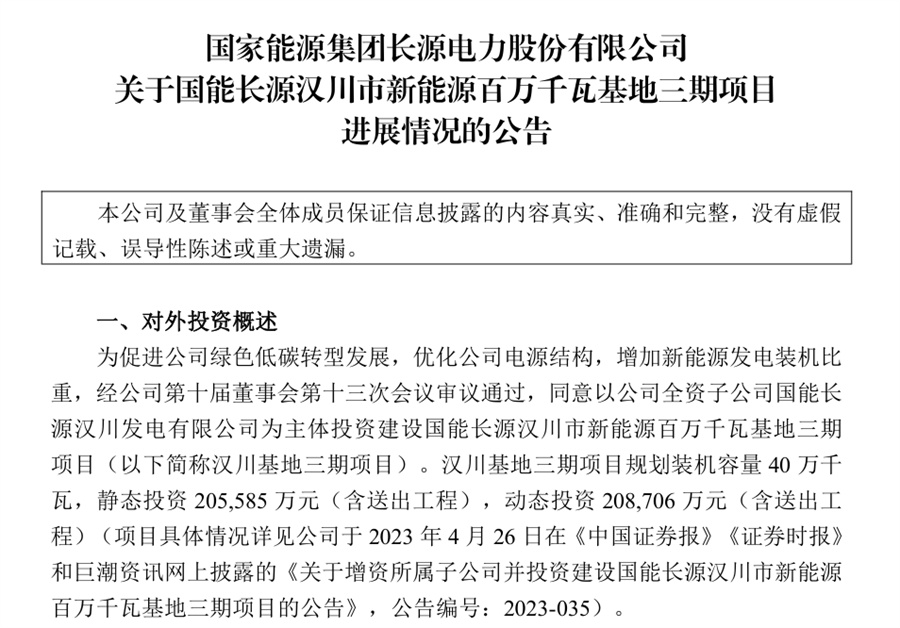

根据公告,本次调整覆盖三个重点光伏项目,核心是通过缩减建设容量实现投资效益优化。其中,汉川新能源百万千瓦基地二期项目建设容量由500MW降至237.6MW,动态投资金额从30.45亿元缩减至13.80亿元,调整幅度超50%;三期项目容量从400MW调减为162.4MW,投资规模从20.87亿元降至7.56亿元;荆门市源网荷储百万千瓦新能源基地钟祥子项目则从600MW调整为300MW,投资由33.93亿元优化至16.95亿元。三项目合计调减装机容量800MW,调减投资规模46.94亿元。
上述光伏项目均为长源电力在湖北区域新能源布局的核心项目,对于项目调整原因,长源电力表示,考虑到国家发展改革委、 国家能源局 于今年发布的《关于深化新能源上网电价市场化改革促进新能源高质量发展的通知》(以下简称《通知》或“136号文”),对新能源电价进行市场化改革,并以2025年6月1日为节点,对存量项目与增量项目实施分类管理。而上述项目均无法在2025年6月1日前投产。经综合考量《通知》文件精神和光伏发电企业生产经营、工程建设实际,决定对项目最终投产容量进行调整。
事实上,136号文的影响在长源电力的项目调整中早已显现。今年8月,公司就曾对襄阳老河口150MW农光互补项目进行容量缩减,将原计划的150MW调整为120MW,投资规模从7.2亿元降至5.76亿元,彼时给出的核心原因便是“适配区域电网消纳能力及提升项目收益水平”。
值得注意的是,长源电力在今日的三个项目调整公告中均表示,光伏发电规划装机容量调整后,公司将把优先发展风电作为主攻方向,重点在汉川、荆门两地开发风电项目,接续建设汉川百万千瓦新能源基地以及荆门市源网荷储百万千瓦新能源基地。
根据长源电力今年半年报信息,截至6月底,公司风电装机容量稳定在26.4万千瓦,光伏装机容量为233.81万千瓦。可以看到,其光伏装机容量远高于风电。但就目前来看,受136号文影响,长源电力已改变装机思路,选择了发电量更加稳定的风电。
11月15日,长源电力公告显示,公司松滋市八宝镇100MW风电场项目已获核准,该项目动态总投资5.83亿元,拟安装16台6.25MW风机,并配套建设166MWh储能设施。昨天,据《价值能源》报道,河南省属核心能源企业、 河南投资集团 旗下 豫能控股 同样在今年10月底选择终止了多达17个分布式光伏项目,终止项目合计装机规模313.19309MWp,预计总投资额11.97亿元。并在不到2个月后获配风电项目建设指标65万千瓦。
