“满电”巫山驶入绿色发展快车道 ——北新路桥集团巫山县充电基础设施建设项目纪实

http://www.chaguwang.cn  2025-09-10  北新路桥内幕信息

来源 :北新路桥之声2025-09-10

  “满电”巫山

  驶入绿色发展快车道

  北新路桥集团

  巫山县充电基础设施建设项目

  北新

  路桥

  攻坚三季度

  巫山县充电基础设施建设项目

  在长江三峡层峦叠嶂的怀抱中,巫山县以其嵯峨山势与灵秀风光闻名,却也因群山阻隔、城乡分散,使基础设施建设面临严峻挑战。随着新能源车进入更多家庭,原有充电桩数量捉襟见肘,充电难成为车主们的“心头刺”,也制约着当地绿色出行推广与产业升级。

  为破解这一难题,巫山县充电基础设施建设项目应运而生,该项目总投资1.64亿元,规划建设充电站92座,其中城区布局20座,乡镇区域72座,覆盖全县26个乡镇街道。建设内容不仅包括充电设备采购安装,还涉及复杂的土建工程、停车场改造及10千伏电缆接入等配套系统,是一项体量大、环节多、标准高的综合性工程。

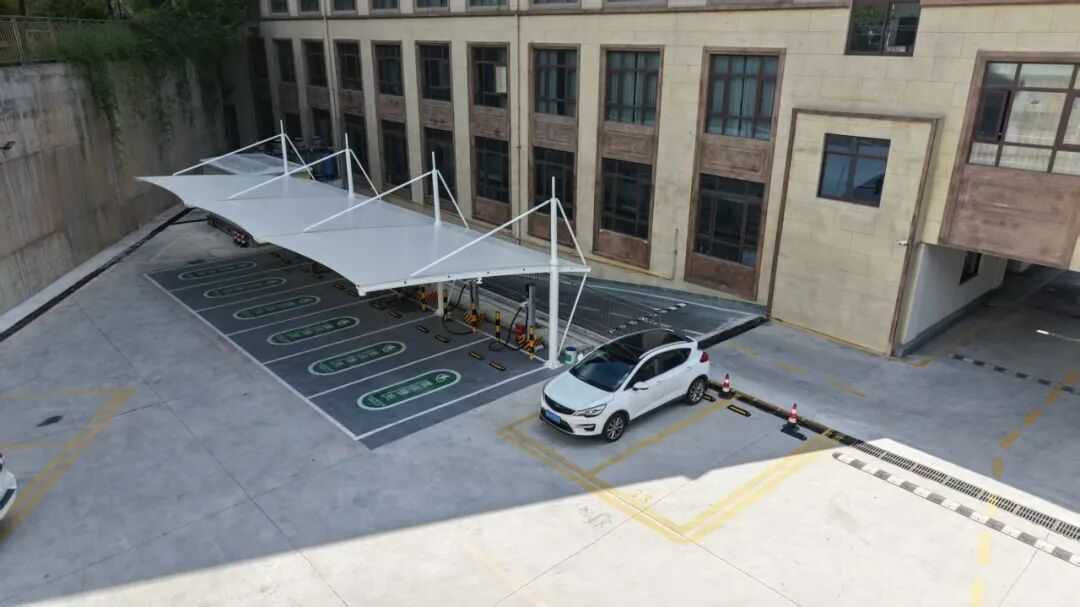

  云水江畔充电桩站点

  “这不仅是商业项目,更是民生工程、发展工程。”项目负责人说,“我们要做的,不仅是安装充电桩,还要为巫山县打造一张布局合理、智能高效、覆盖全域的绿色能源网络。”

  根据规划,工程将于2026年2月底前完工并达到EPC交钥匙标准。届时,巫山县将实现新能源汽车充电服务城乡全覆盖,成为区域绿色交通转型的示范标杆。

  蓝图绘就,征程却非坦途。

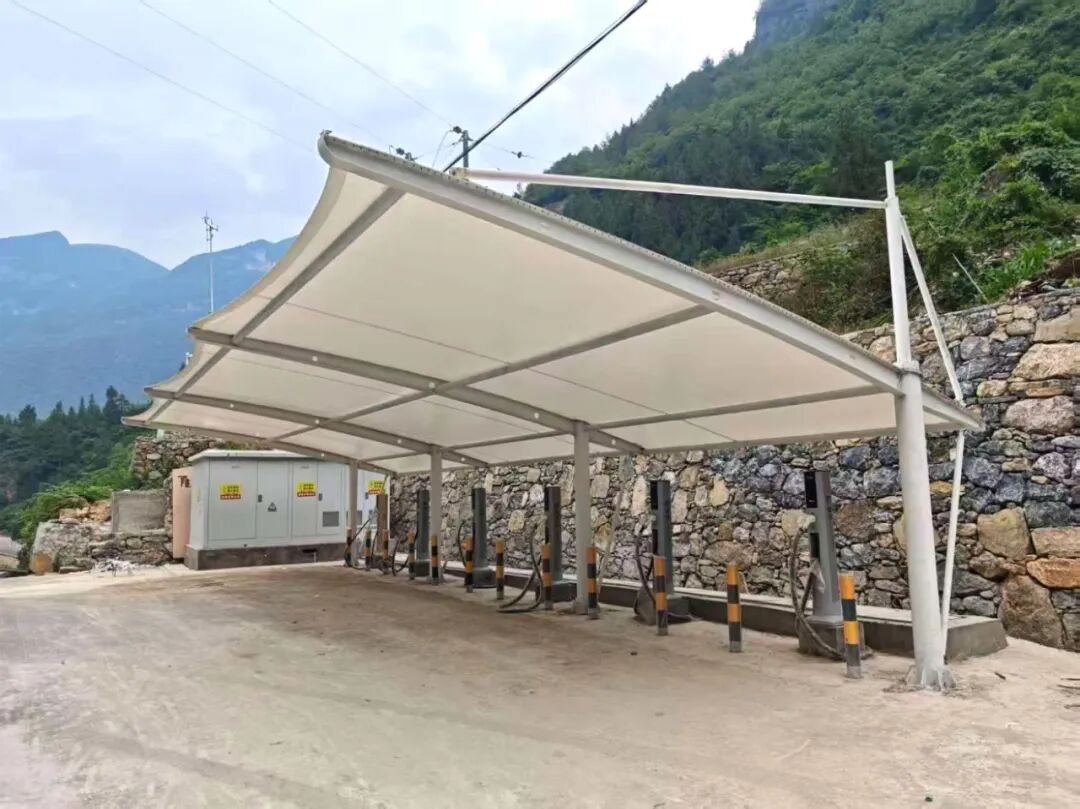

  竹贤乡下庄村蒋家湾充电站

  巫山县92个站点如星辰散落于崇山峻岭之间,最远的站点需跨越120公里崎岖山路,单程车程达3小时。曲折险峻的“Z”字型盘山公路,是对物资运输、人员调度和工程管理的极致考验,加之夏季重庆高达42℃的酷暑天气,施工环境之艰苦可想而知。

  难点一:

  地理分散,管理成本高

  项目团队创新实施“五片区管控”模式,将全县划分为五大区域进行网格化集约管理,通过集中采购、统一运输,优化资源配置,成功将管理成本降低1%,实现了远而不乱、散而有序。

  难点二:

  审批环节多,流程周期长

  面对跨部门、多层级的审批流程,项目部安排专人对接,积极协调政府各部门,开辟绿色通道,推行并联审批、容缺受理等机制,使整体建设周期缩短2%,为工程推进按下“加速键”。

  难点三:

  山地施工,效率要求高

  传统的现浇施工模式在山地环境中效率低下,项目团队大胆采用模块化装配式工艺,将充电站基础、罩棚等部件在工厂预制完成后运至现场直接拼装。这一创新使单站点平均建设时间从30天压缩至20天,施工效率提升33.3%,同时也减少了对周边环境的影响。



  施项目技术人员与安全员商讨施工设计方案

  盛夏时节,凌晨4点,当城市还未苏醒,项目团队的车灯已照亮蜿蜒的山路。他们抢在高温来临前抵达工地,在烈日下协调作业,在星光里总结复盘。攻坚不畏难、苦干不叫累,是这支团队最真实的写照。

  该项目是全县首批引入超充技术的标杆工程。全县将建设92个充电站,共配备超充充电枪92把(额定功率480千瓦),快充充电枪528把(额定功率250千瓦),总功率高达13836千瓦,广泛布局于社区、公共停车场等人流密集区域。超充技术的运用,意味着新能源汽车最快可在10至15分钟内补电续航,极大提升了用户体验,缓解了充电等待的焦虑。

  云水江畔充电桩站点全景图

  此外,所有充电桩将接入统一智能管理平台,实现远程监控、智能调度、故障诊断、在线支付等功能。用户通过手机APP即可实时查询空闲桩位、预约充电,享受“一键可达”的便捷服务。

  “我们打造的不仅是一个充电网络,还是一个智慧能源节点。”项目技术负责人说,“它未来还可接入光伏储能、V2G(车辆到电网)等系统,为巫山县的智慧城市和低碳发展提供基础支撑。”

  截至目前,项目已实现29座充电站通电上线运行,提前完成阶段目标。它们不仅为本地新能源车主带来便利,还提升了旅游接待能力,吸引着更多自驾游客前来。一条条蜿蜒的山路,见证着奋斗的辙痕;一座座新建的充电站,点亮了发展的希望。北新融建公司以匠心守初心、以担当赴使命,在巫山的群峰之间,织起了一张绿色能源网,铺就了一条通往乡村振兴和低碳未来的光明之路。
