来源 :中化岩土集团2026-01-26
昼夜奋战 全力冲刺
施工进入关键攻坚阶段

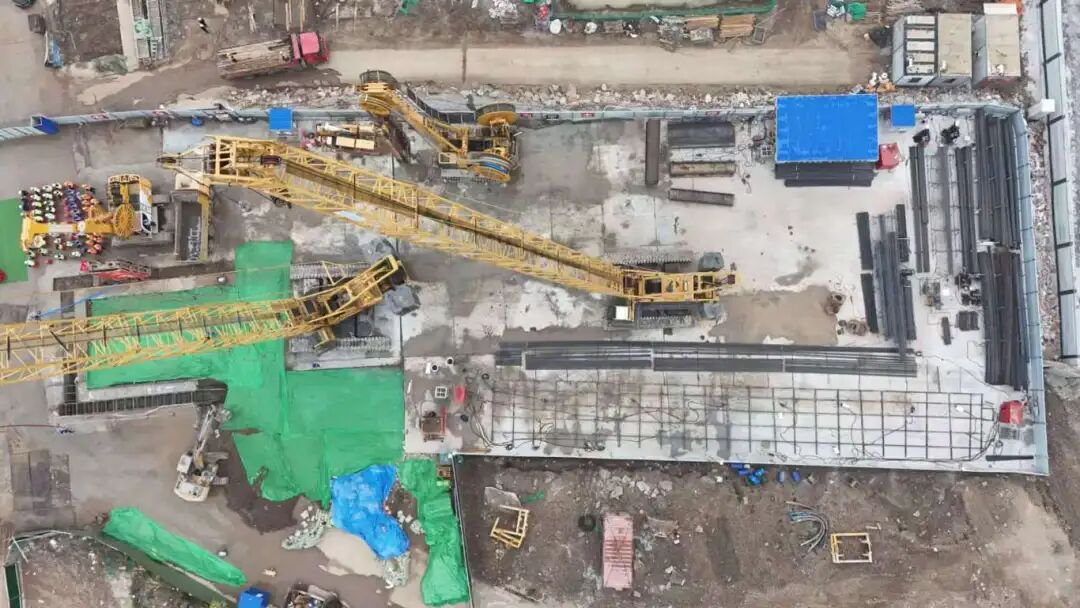

近日,由中化岩土下属上海远方基础工程有限公司承建的武汉长江新城谌家矶大道电力隧道工程,正处于关键施工阶段。在 1 号工作井施工现场,机械轰鸣、人员穿梭,一派热火朝天的繁忙景象。项目团队以饱满的斗志攻坚克难,以精细的工艺把控质量,全力推进地下连续墙施工任务。截至目前,12 幅地下连续墙已有 7 幅顺利完成,第 8 幅施工正高效推进,标志着这一关键节点工程正式进入最后的攻坚冲刺阶段。
目前,施工现场正围绕三个关键作业面同步展开攻坚:
01
核心作业面持续发力
第8幅地连墙正同时进行槽段铣削与钢筋笼加工制作,保证成槽与备料环节紧密衔接,为后续吊装浇筑做足准备。
02
攻坚设备准备就绪
为全面加快施工进度,项目团队科学决策,增派的第二台大型铣槽机已进场并正在紧张拼装中。该设备拼装调试完成后,将立即投入第9幅的铣槽作业,实现“双机并进”,为确保按时完工提供坚强保障。
03
对已完成的墙体,各项检测指标均符合设计及规范要求,为基坑安全提供了坚实保障。
