来源 :氟化工2022-08-25
8月25日,天赐材料发布公告称部分募投项目将延期。

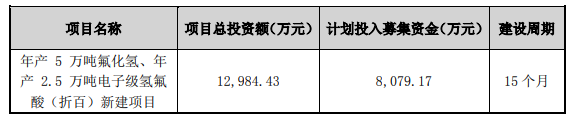

1.年产5万吨氟化氢、年产2.5万吨电子级氢氟酸(折百)新建项目
(1)延期前项目基本情况

(2)项目延期的原因及具体情况
该项目建设内容包括年产5万吨氟化氢以及年产2.5万吨电子级氢氟酸(折百),其中年产5万吨氟化氢装置已经建设完毕,目前已在试生产阶段,年产2.5万吨电子级氢氟酸(折百)装置由于疫情影响,土建施工单位进度落后,且设备采购进度受到一定影响,经审慎评估,天赐材料拟将年产2.5万吨电子级氢氟酸(折百)装置的完工时间延长至2022年9月30日。

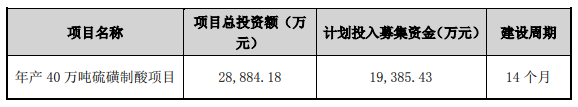

2.年产40万吨硫磺制酸项目
(1)延期前项目基本情况

(2)项目延期的原因及具体情况
目前年产40万吨硫磺制酸项目整体建设已经完成,进入试生产准备阶段,
但由于硫磺制酸项目属于国家重点管控的高危化学品项目,试生产批复及硫磺供应入网证等流程时间较长,经审慎评估,天赐材料拟将年产40万吨硫磺制酸项目的完工时间延长至 2022年9月30日。
3.年产 10 万吨锂电池电解液项目
(1)延期前项目基本情况

(2)项目延期的原因及具体情况
该项目建设内容包括年产5万吨氟化氢以及年产2.5万吨电子级氢氟酸(折百),其中年产5万吨氟化氢装置已经建设完毕,目前已在试生产阶段,年产2.5万吨电子级氢氟酸(折百)装置由于疫情影响,土建施工单位进度落后,且设备采购进度受到一定影响,经审慎评估,天赐材料拟将年产2.5万吨电子级氢氟酸(折百)装置的完工时间延长至2022年9月30日。

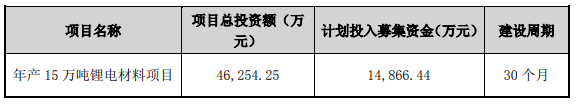

4.年产15万吨锂电材料项目
(1)延期前项目基本情况

(2)项目延期的原因及具体情况
目前年产15万吨锂电材料项目中子项年产6万吨液体六氟磷酸锂装置、年产15万吨电解液母液装置、公用工程均已试车成功并投入使用,子项年产7万吨溶剂装置设备采购基本完成,进入了安装阶段,但受上海及周边地区疫情影响,
年产7万吨溶剂装置部分设备及仪表延期到货,经审慎评估,天赐材料拟将年产7万吨溶剂装置的完工时间延长至2022年9月30日。
