近日,国电南瑞承建的国家电网公司首个常规站二次防误试点项目湖北襄阳220kV顺安变通过验收并顺利投运,在国家电网公司系统首次实现不改造硬压板情况下完成操作防误管控,为变电站二次防误改造提供了可复制推广的技术方案和实践经验。

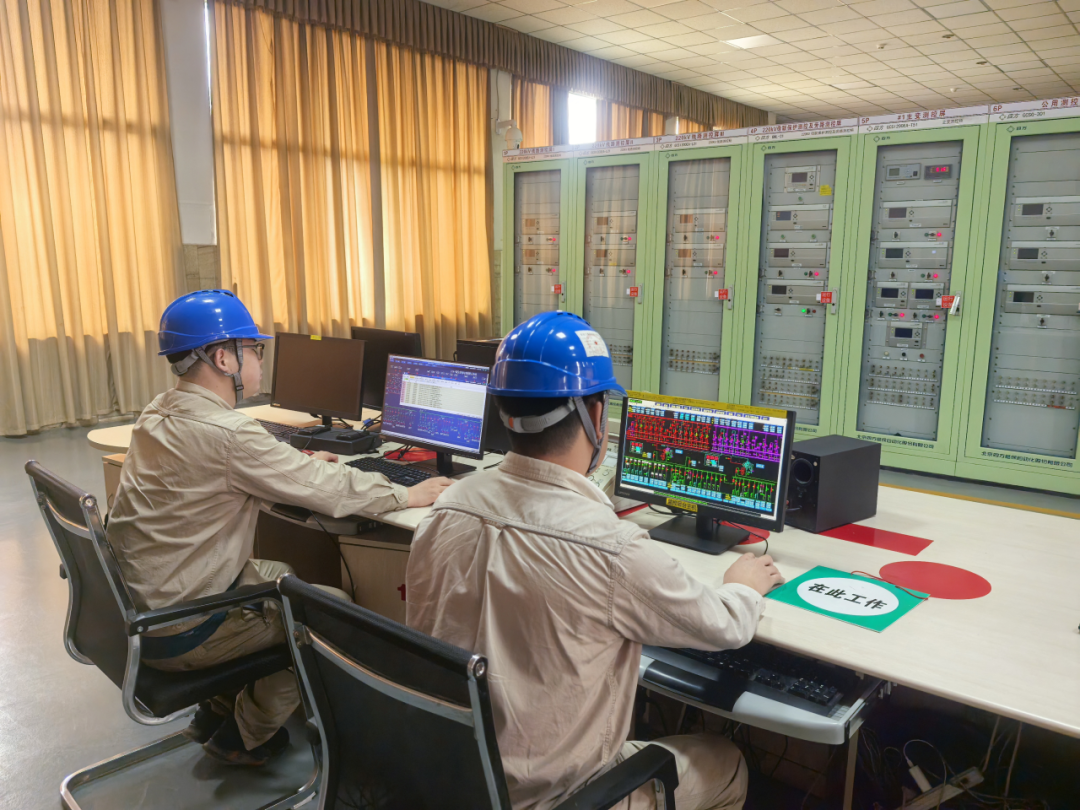

▲南瑞继远工程人员开展湖北襄阳220kV顺安变二次防误试点应用改造项目调试工作
变电站中,保护压板是二次回路中用于控制功能投退的“开关”,决定保护装置是否响应系统故障,按物理形态可分为硬压板和软压板两类,其中硬压板作为实体“开关”,对保护功能和动作出口的正常运作至关重要,一旦误投退可能导致保护拒动或误动,对电网安全稳定运行造成影响。
针对硬压板改造成本高、施工复杂,难以大规模快速推广等问题,国电南瑞下属南瑞继远提出了通过升级防误主机及电脑钥匙实现常规站硬压板操作防误的解决方案。通过在防误主机中完善二次设备图模信息与二次防误规则库,在操作票模拟预演阶段预先识别并阻断违规操作逻辑;通过升级电脑钥匙使其具备接收一二次设备操作序列功能,依托逐项执行与确认机制,实现从模拟预演到现场执行的全过程防误闭环管控。

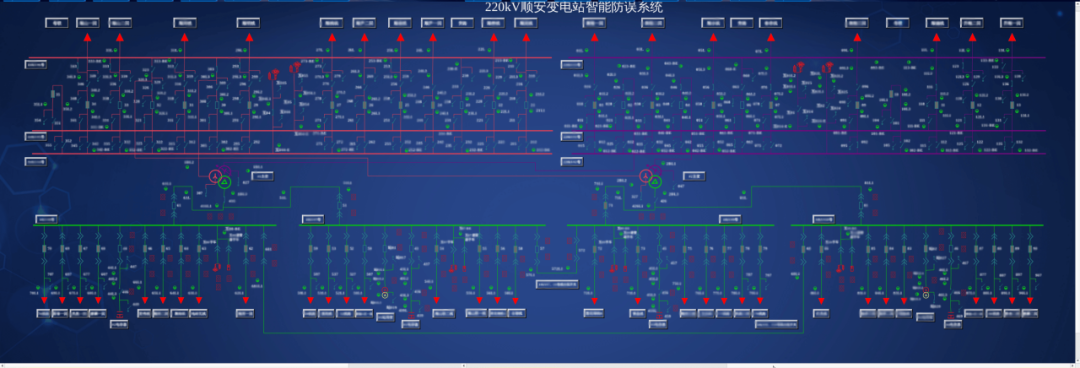

▲220kV顺安变智能防误系统
南瑞继远作为国家电网公司首批二次防误试点建设单位,率先提出了二次防误整体解决方案,并成功完成湖北襄阳220kV观音阁变等二次防误试点建设。通过自主研发的一二次设备联合防误校验、二次防误逻辑自动生成、二次防误逻辑可视化验收与压板状态智能巡检等关键技术,推动一次设备“五防”与二次设备“三防”双向融合,动态识别二次设备潜伏性异常状态,保障非操作期间的设备安全巡检,有效提升防误逻辑编写效率与准确性,为项目高效实施与安全交付提供了坚实支撑。
下一步,国电南瑞将持续深化智能防误关键技术研究,围绕“一二次联动、主子站协同”优化方向,着力推动“站端一二次设备联动防误、集控远方操作防误、操作票编审防误”全系列产品体系建设,进一步提升变电站防误整体管控能力,为保障电网安全稳定运行贡献力量。
