来源 :长江电力2026-05-22
5月16日,随着机组试运行期结束,长江电力正式接管浙江天台抽水蓄能电站3号机组。这是继2026年1月顺利接管该电站首批两台机组后,长江电力再次高效完成接管工作,向电站全面投产发起最后冲刺。

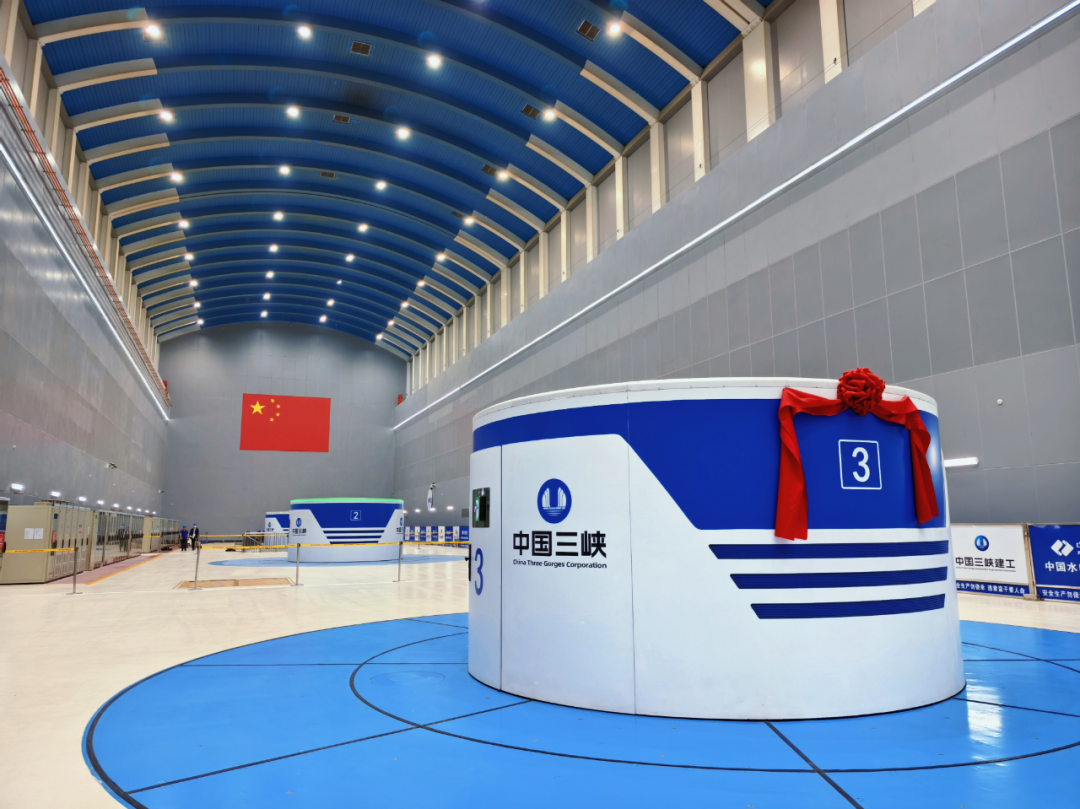

▲浙江天台抽水蓄能电站3号机组
浙江天台抽水蓄能电站位于浙江省天台县,是国家《抽水蓄能中长期发展规划(2021—2035年)》“十四五”重点实施项目,电站共装设4台42.5万千瓦可逆式水泵水轮发电电动机组,单机容量居全国抽水蓄能电站第一,总装机容量170万千瓦,预计年发电量约17亿千瓦时。面对电站单机容量大、运行水头高等技术挑战,长江电力坚持“建管结合、无缝交接”理念,深度参与电站设计联络、设备出厂验收、现场施工配合、机组调试等全过程,积极协同参建单位逐一突破技术瓶颈。
▲浙江天台抽水蓄能电站机组调试现场
2026年3月,浙江天台抽水蓄能电站3号机组完成安装,正式进入调试阶段。长江电力充分总结借鉴电站1号、2号机组调试成功经验与实践成果,以严谨细致的工作作风、精准可靠的专业技术全面参与调试各个环节,仅用时34天完成各项调试任务,全力保障3号机组顺利投运。

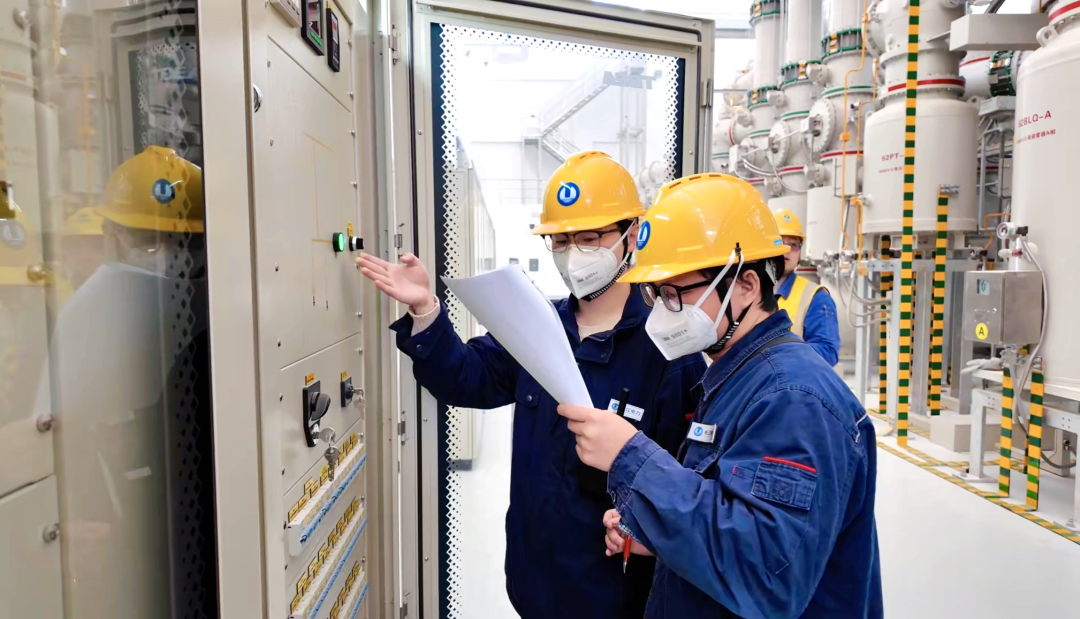

▲长电新能天台电厂运行人员检查设备运行状态
后续,长江电力将深入践行“精益求精-责任担当”的文化理念,精心组织已投运机组运行管理,积极推进4号机组接机发电准备工作,持续发挥大水电运维管理优势,管理好浙江天台抽水蓄能电站,为构建新型电力系统、推动能源绿色转型持续贡献“三峡力量”。
