南网储能南宁抽水蓄能电站全面蓄水

http://www.chaguwang.cn  2025-11-07  南网储能内幕信息

来源 :南网储能2025-11-07

  今天(7日),国家“十四五”重大工程——南网储能南宁抽水蓄能电站上水库正式启动蓄水,标志着工程建设进入全面蓄水的投产冲刺阶段。

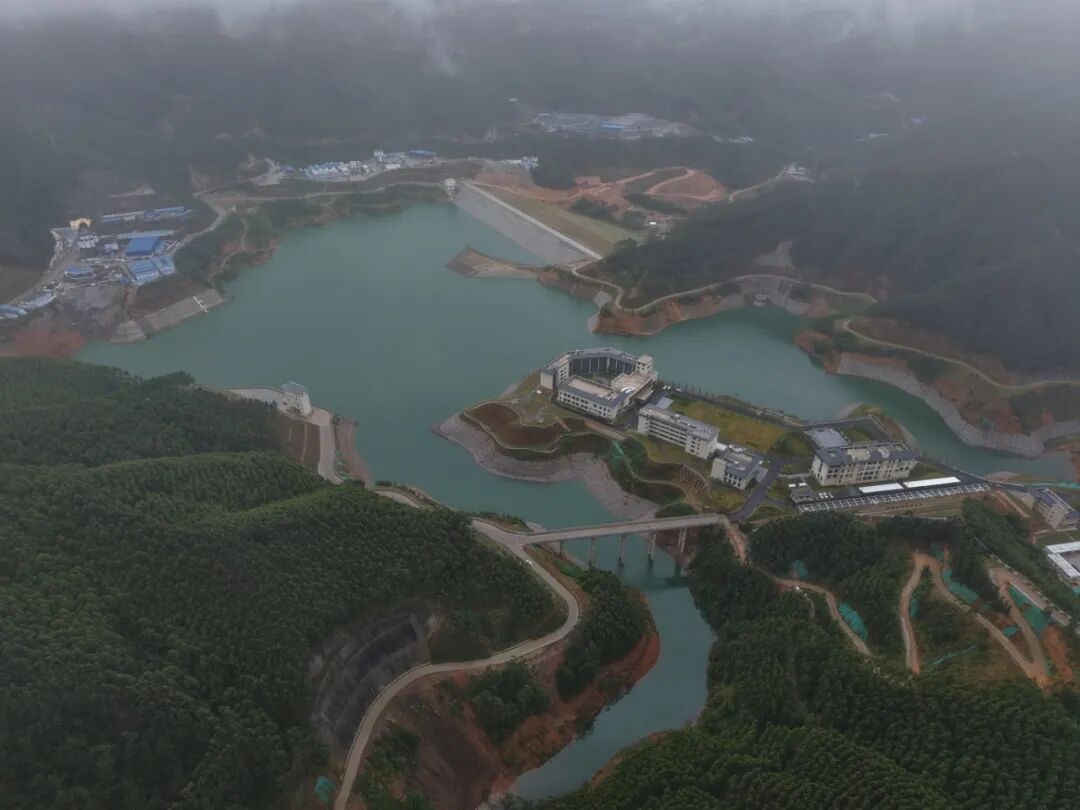

  南宁抽水蓄能电站上下水库总库容1340万立方米,可积蓄近一个西湖的水量。结合下水库今年1月进入蓄水、输水系统工程9月全面完工、上水库工程10月通过蓄水前验收、发电系统11月进入并网调试的项目推进实际,电站以“抽水蓄水”启动上水库蓄水,为年内投产创造有利条件。



  电站投产前上水库需蓄水约400万立方米,针对大坝前方存在40米高坑的特殊库盆地形,工程在国内首次采用了“大流量抽水”加“小流量稳压”的全新蓄水方式。

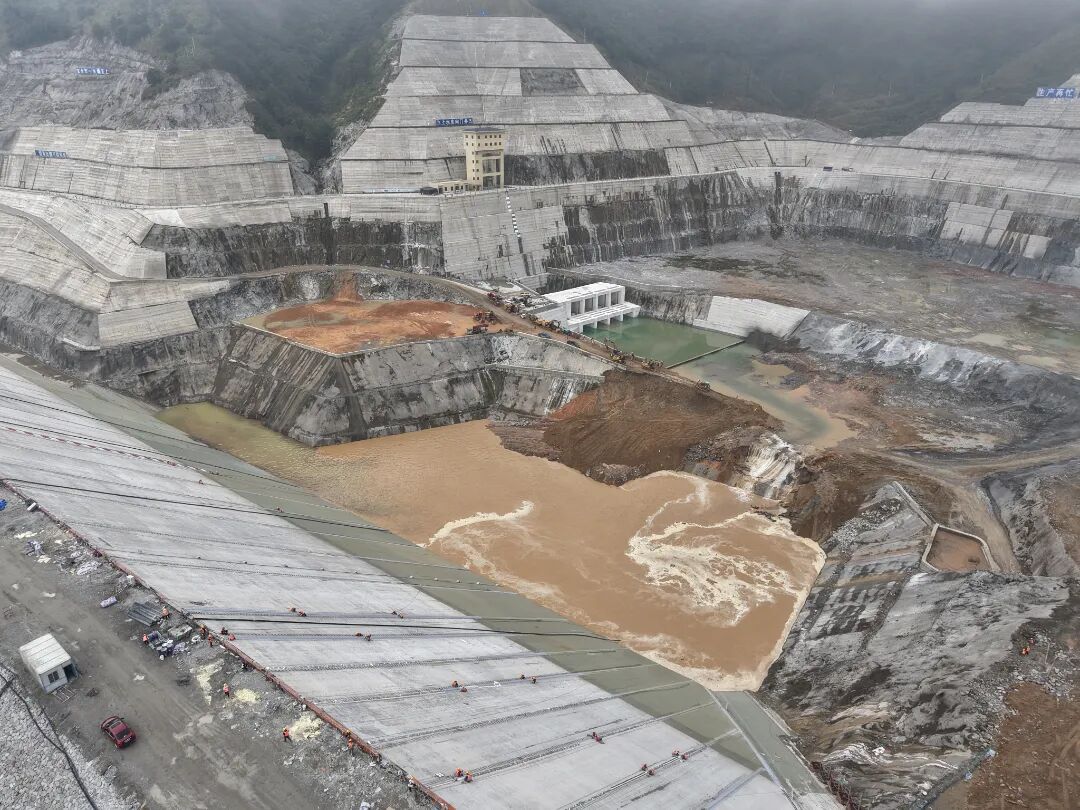

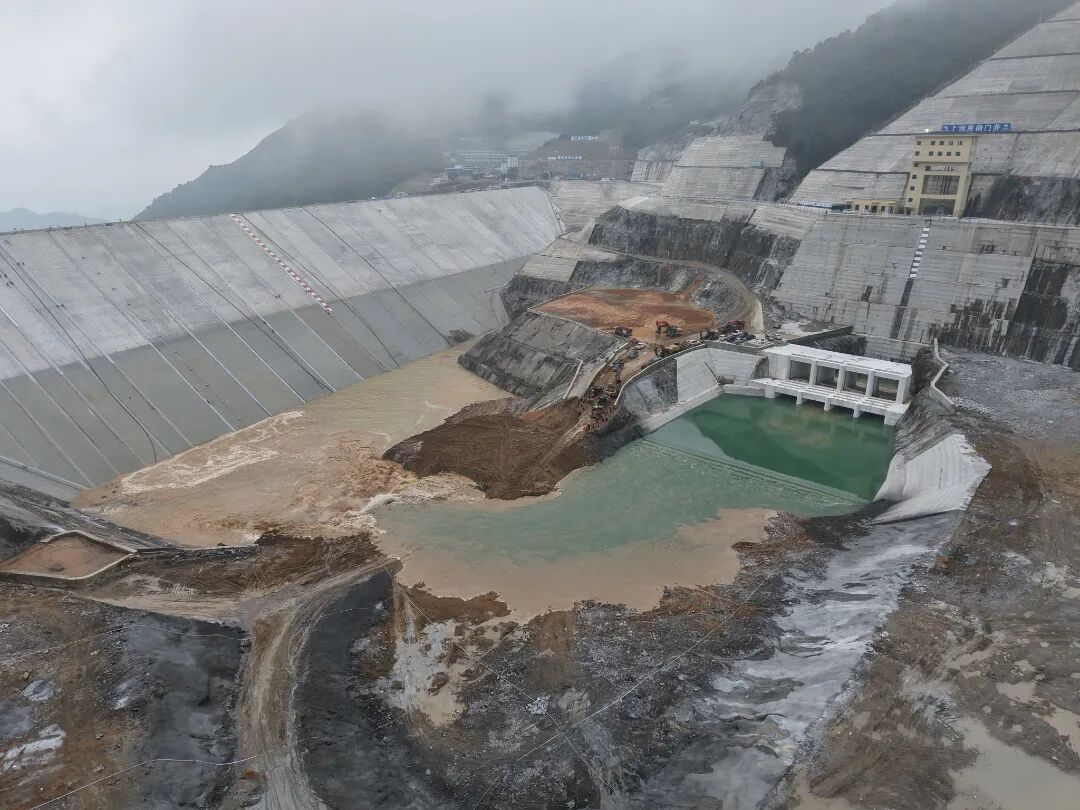

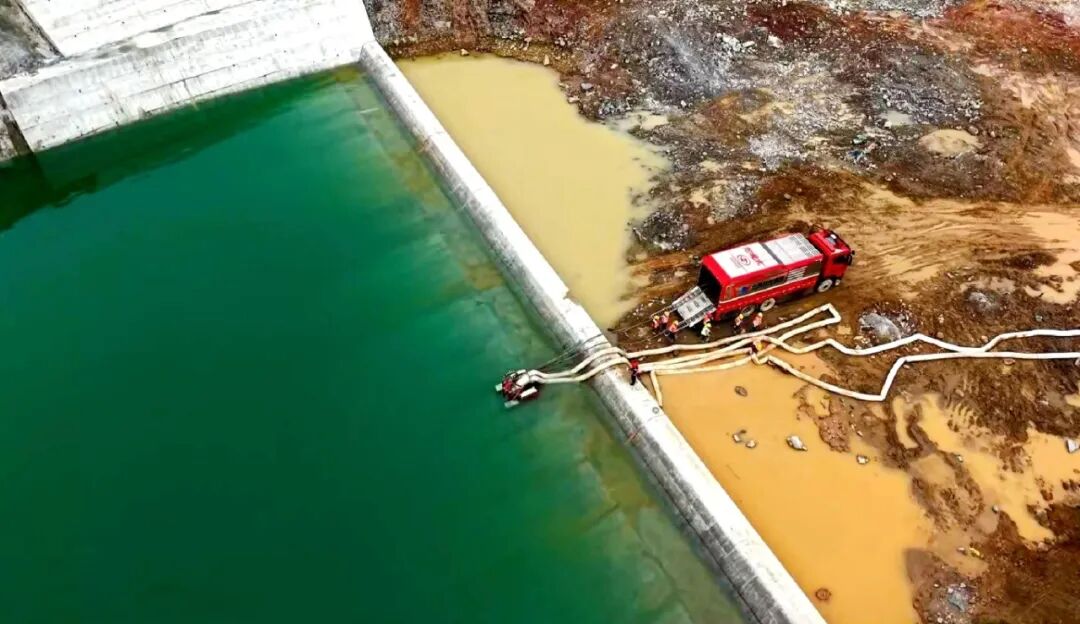

  该方式先利用电站已并网调试机组的抽水功能,将下水库的水以每小时约25万立方米的大流量迅速抽至上水库进出水口前池,再利用吸水装置将前池积水以每小时2000多立方米的小流量排入大坝基坑。待大坝底部受压稳定后,再直接将从下水库抽上的水大流量灌入整个水库。


  “新完工水库的首次蓄水就像‘第一次吹气球’,需要把控好速度节奏。如果水位上升过快,大坝面板会因内外受压不均而出现裂缝变形。这种大小流量结合的全新蓄水方式在保障大坝安全稳定的前提下,仅需1个多月就可以完成水库投产前蓄水,效率达到自然降雨蓄水的20倍以上。”南网储能公司南宁抽蓄项目部高级项目工程师史云吏表示。



  据了解,本次蓄水的成功启动,综合检验了电站上下水库以及输水、发电系统的整体性能,给国内同类在建抽蓄工程树立了高效蓄水的新范式。


  “作为‘十四五’华南地区首个抽蓄电站,南宁抽蓄电站装机规模120万千瓦,将于年底前建成投产,每年最多可消纳清洁能源25亿千瓦时,开启广西以抽水蓄能助力经济社会发展全面绿色转型新里程。”南网储能公司南宁抽蓄工程业主项目部总经理朱泽宽介绍。
