来源 :南网储能2025-12-01
近日,随着“甩负荷后最高转速131.14%”、“蜗壳层正常”、“水机层正常”、“中间层正常”等一系列回令相继传回发电机层调试总指挥,同时各设备实测参数值与过渡过程计算值一致, 南网储能 公司南宁抽水蓄能电站首台机组100%甩负荷试验圆满完成。这一关键试验的成功,标志着电站机组核心机电设备的安全性与可靠性得到全面验证,为首台机组顺利投产发电奠定了坚实基础。

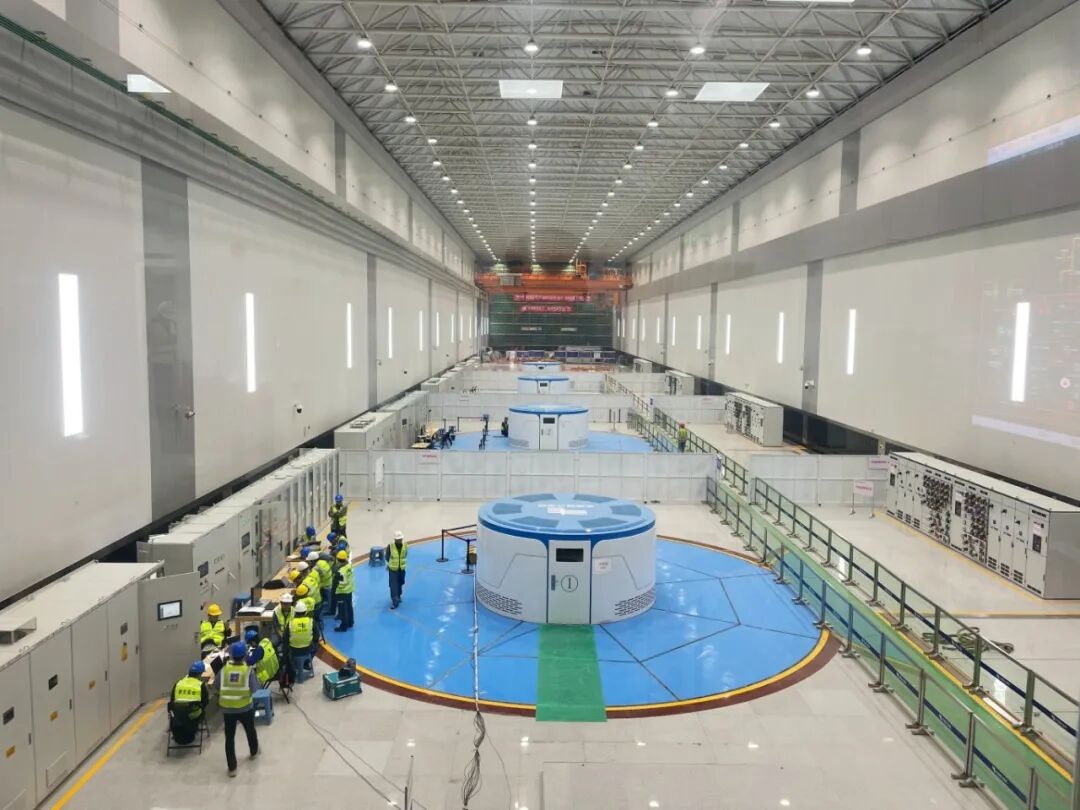

南宁抽水蓄能电站工作人员正在对机组进行调试
机组甩负荷是模拟电网突然“断电”,机组从满负荷瞬间降到零负荷,考验机组在最极端情况下的“刹车”能力。这个试验是检验机组调速器、励磁系统、继电保护等关键设备性能的“大考”,也是确保机组未来安全稳定运行的关键一步。此次甩负荷试验历时3天,依次完成了25%、50%、75%、100%四个负荷点的甩负荷测试。试验过程中,调速器、励磁系统反应迅速,保护系统动作准确,机组运行参数值正常,各项指标优于国家标准,机组主机及控制系统整体质量优良。

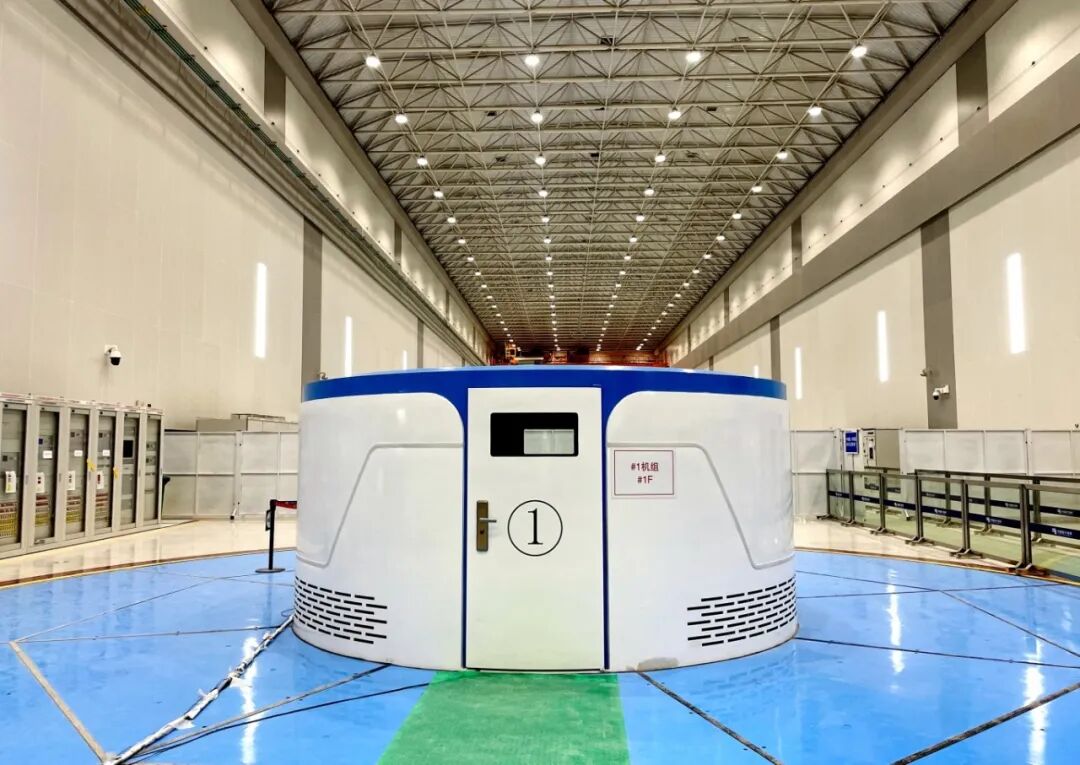

南宁抽水蓄能电站1号机组发电机层
作为广西首座抽水蓄能电站,南宁抽水蓄能电站自启动机组调试以来,南宁项目部克服了上库施工进度紧、土建与机电协同要求高、多机组动态调试同时开展等带来的多重不利影响,以高效协同推进、精准策划实施的严谨高效作风逐一攻克难关。回溯调试历程,南宁项目部创造了极限的工作进度“加速度”和专业协作“紧密度”:10月17日完成上库蓄水验收会议,同日完成首批机组质量监督检查,10月30日获可再生能源发电工程质量监督站并网许可意见书;10月31日1号机组启动抽水工况假同期试验,11月1日启动抽水调相并网调试;11月4日首次开展向上库泵水调试,11月7日实现上库正式蓄水,11月13日完成死水位以下蓄水,11月16日发电工况首次并网,11月18日完成100%甩负荷试验,展现了南宁项目上库蓄水和机组调试的高效协同。
面对调试过程中溅水功率及振动测试、异常低扬程泵水、上库面板大泵抽水小流量稳压、蓄水速率控制、多台机组同时并行调试工序转换快、安全隔离措施复杂等难题,南宁项目充分发挥党支部战斗堡垒、党员先锋模范作用,党建引领、冲锋在前,攻坚克难,始终坚守“稳字当头,紧密衔接土建工期,精准推进调试任务”原则,通过动态调整调试计划,确保工作有序衔接、高效推进,实现了土建完工与机电调试的无缝衔接。

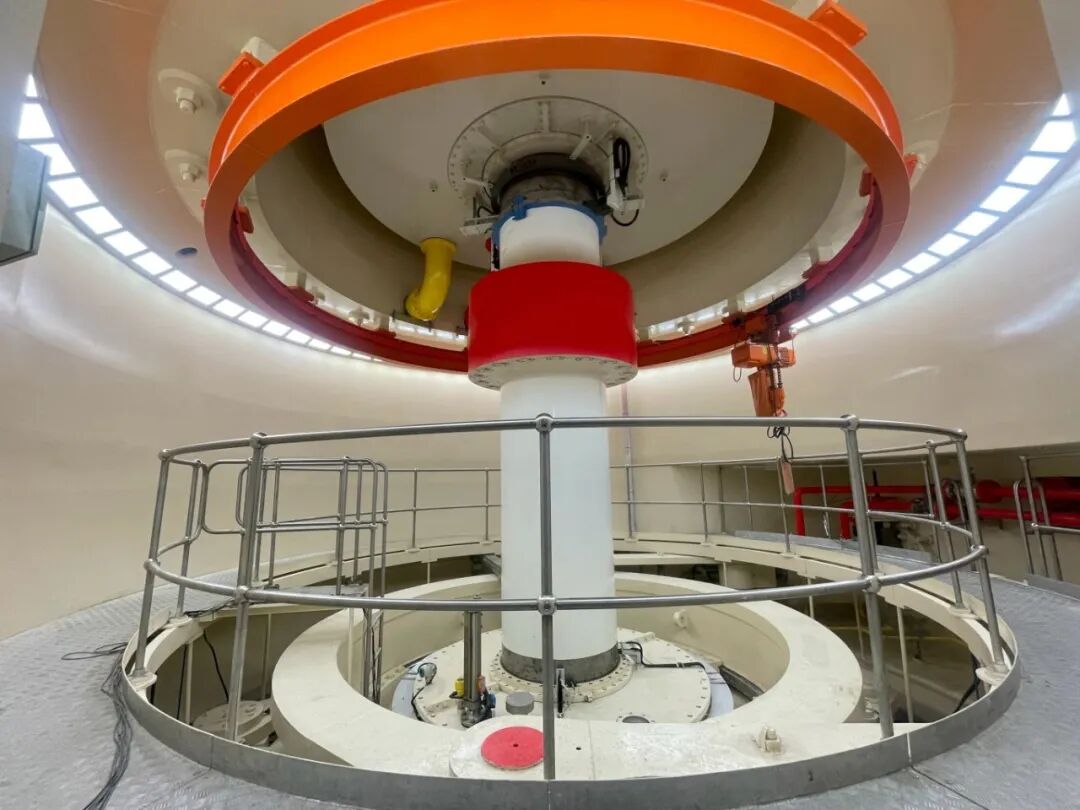

南宁抽水蓄能电站1号机组水车室
南宁抽水蓄能电站1、2号机组为双机同时开展动态并网调试的模式,目前2号机组已完成泵工况的所有调试工作,下一步将进行发电方向调试工作;同时,南宁项目利用1、2号机组并网调试的空隙时间开展3、4号机组SFC拖动、空载等非并网调试工作,为后续并网动态调试工作的无缝衔接奠定基础,开创了 南网储能 公司抽蓄电站四台机组同时动态调试的先河。
接下来,南宁项目将在总结1、2号机组并网动态调试的基础上,持续优化3、4号机组并网试验步骤和工序安排,持续发挥党建+基建的引领作用,严控安全管控措施,安全高效科学地开展各机组的同步调试工作,确保2025年实现4台机组的全面投产,为 南网储能 公司高质量发展注入强劲动力,为地方经济社会发展与能源结构优化提供坚实支撑。(张芳明李开明)
