12月15日,中国电建公告称,公司第四届董事会第十五次会议召开,审议通过了《关于中电建水电开发集团有限公司四川省巴拉水电站项目投资变更的议案》。公司董事会同意下属子公司中电建水电开发集团有限公司四川省巴拉水电站项目的总投资额由人民币76.72亿元变更为人民币83.99亿元。

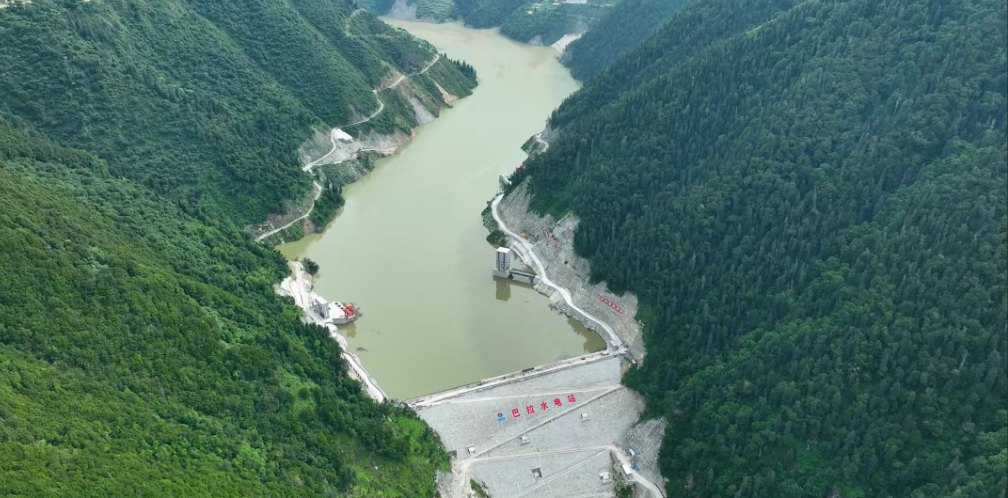

巴拉水电站位于四川省阿坝藏族羌族自治州马尔康县境内,系大渡河水电基地干流规划“3库22级”中的第2个梯级电站,上游为下尔呷水电站梯级,下接达维水电站。采用坝式开发,拦河大坝高约220m,坝址控制流域面积15840平方公里,多年平均流量190立方米/秒,水库正常蓄水位2920m,利用落差190m,尾水位2730m,预可行性研究阶段初选装机容量电站装机容量700 MW (主体电站装机容量660MW,生态基流电站装机容量40MW),电站单独运行时多年平均年发电量26.62亿kWh,梯级联合运行时多年平均年发电量 30.87亿kWh。

2025年4月30日,巴拉水电站引水隧洞混凝土浇筑全部完工。截至5月20日,完成下闸蓄水验收与输水系统充排水技术预验收,进入投产发电倒计时。6月10日,500千伏送出线路全线贯通。6月7日至17日,首批2台机组进入有水调试阶段。6月30日,首台机组正式投产发电。
12月19日,中国电建北京院以1.59亿元投标报价拿下内蒙古牙克石抽水蓄能电站项目预可行性及可行性研究阶段勘察设计服务招标。
此次勘察设计服务招标控制价达1.9亿元,要求中标单位在合同签订后1个月内完成预可行性研究报告,24个月内提交可行性研究报告及核准申请报告。
作为内蒙古呼伦贝尔市首个抽水蓄能项目,该电站装机容量达100万千瓦,静态投资约60亿元。该电站位于呼伦贝尔市牙克石市境内,距呼伦贝尔市直线距离约180千米,地处高寒冻土区(极端低温-40℃)。需攻克冻土施工、低温设备选型等技术难题。这对参建单位的资质、技术实力及施工组织能力提出了严苛要求。
项目已纳入国家能源局批复的《内蒙古自治区抽水蓄能中长期发展规划(2024—2028年)》布局优化调整方案,计划建设工期72个月。
据悉,项目于2024年7月启动预可行性研究阶段的勘测设计工作。
