chaguwang.cn-查股网.中国
查股网.CN
超讯通信(603322)内幕信息消息披露

沪深个股最新内幕信息查询:


超讯通信签订《兰州新区大数据产业园(二期)项目3#数据机房设备采购合同》 合同金额7.04亿(含税)

http://www.chaguwang.cn  2022-06-30  超讯通信内幕信息

来源 :挖贝网2022-06-30

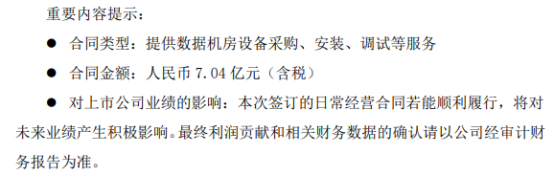

  6月30日,超讯通信(603322)发布公告,公司于2022年6月30日与上海电信工程有限公司签订了《兰州新区大数据产业园(二期)项目3#数据机房设备采购合同》。


  合同的主要内容:

  采购人(甲方):上海电信工程有限公司

  供货人(乙方):超讯通信股份有限公司

  服务内容:提供兰州新区大数据产业园(二期)项目3#数据机房项目所需的设备及相关配套设备设施(设备指项目范围内的主要设备,其中包括:AHU、精密空调及配套系统、柴油发电机组、高低压电气配电柜箱、变压器、UPS、电池、弱电及服务器机柜、水处理系统)的采购、安装、调试、验收、试运行及保修等内容。

  产品交付:乙方应在监理或甲方发出的开工令后240个自然日内将产品全部交付完毕并负责安装调试。

  合同金额和付款方式:本合同价款形式为综合单价(含税),总价(含税)为人民币7.04亿元。合同预付款在合同签订后及收到建设方相应款项后10日内支付合同金额30%。设备到场后经甲方及监理单位确认后及收到建设方相应款项后10日,支付到货设备金额的50%;

  设备安装完毕并通过建设方、甲方及监理单位验收合格后且收到建设方相应款项后10日内,支付至合同金额的90%;竣工验收合格后60天内,乙方递交结算资料,建设方应在收到结算资料之日起半年内完成结算审计。其余合同款项待结算完毕且双方无异议并经建设方与甲方验收合格后且收到建设方相应款项后10日内付至结算价款的97%,留3%作为质量保证金,缺陷责任期满后2个月内无任何违约情形后及收到建设方相应款项后10日内无息支付。

  违约责任:

  因乙方原因延期交货与安装,每延期一天,按延期交付的产品价款总额的0.1%交付违约金,最多不超过延期交付的产品价款总额的10%。逾期15日甲方有权解除合同,并要求乙方承担1.1亿元的违约金,若由此给甲方造成的损失超过2.2亿元,乙方应当承担全部损失。

  乙方所提供的产品型号,规格,质量等不符合合同规定标准的,建设方与甲方有权拒收,而乙方应及时予以更换,并承担由此而发生的一切费用。因此给建设方与甲方造成工程迟延或损失的,乙方还需承担1.1亿元的违约责任。

  合同订立后,供需双方应严格履行合同的约定,不得违反本合同的任何一条约定,如乙方违反本合同项下的约定,即视为违约,乙方在合同内总共承担不超过2.2亿元的违约金。

  合同生效:本合同经双方法定代表人或委托代理人签字并加盖公章或合同专用章之日起生效。

  本合同的签订有利于增强公司在数据中心建设与服务方面的业务承接能力,符合公司整体发展战略,该合同的履行将对公司未来在西部地区的数据中心业务市场拓展起到积极的促进作用。

  本次签订的日常经营合同金额约占公司2021年经审计营业收入的47%,若本合同能顺利履行,将对公司业绩和拓展同类业务产生积极影响。最终利润贡献和相关财务数据的确认请以公司经审计财务报告为准。

  超讯通信是一家在通信行业领域深耕多年的高新技术企业,在通信技术服务、通信软硬件开发方面始终保持竞争优势,同时公司以“通信+物联网”两个核心战略为引领,深度布局物联网公用事业、智慧物流领域,并不断扩大在智慧城市领域的业务体量,为客户提供专业通信技术服务和精细化、高品质的物联网综合解决方案服务。

有问题请联系 767871486@qq.com 商务合作广告联系 QQ:767871486
查股网以"免费 简单 客观 实用"为原则,致力于为广大股民提供最有价值和实用的股票数据作参考!
Copyright 2007-2021
www.chaguwang.cn 查股网
